Trong video lần này, Bất động sản Cuda Home Land tập trung quay tiến độ đường trục phía Nam giai đoạn 2 (đoạn tuyến dài 23 km từ Km18+500 đến Km41+500) – Đoạn tuyến được rất nhiều khách hàng quan tâm, hỏi thông tin tiến độ.
Dự án Đường trục phía Nam có tổng chiều dài toàn tuyến 41,5 km, điểm đầu giao với đường Phúc La, Văn Phú. Điểm cuối giao với QL1A thuộc xã Chuyên Mỹ. Theo địa giới hành chính mới tuyến đường đi qua nhiều địa bàn: phường Kiến Hưng, Phường Phú Lương, và các xã Bình Minh, Tam Hưng, Dân Hòa, Vân Đình, Ứng Hòa, Phượng Dực, Chuyên Mỹ, Thành phố Hà Nội.
Theo quan sát của Bất động sản CUDA Home Land về tiến độ chung: Chủ đầu tư và các nhà thầu đang tập trung đẩy nhanh tiến độ với nhiều mũi thi công, ưu tiên các khu vực mặt bằng đã được bàn giao.

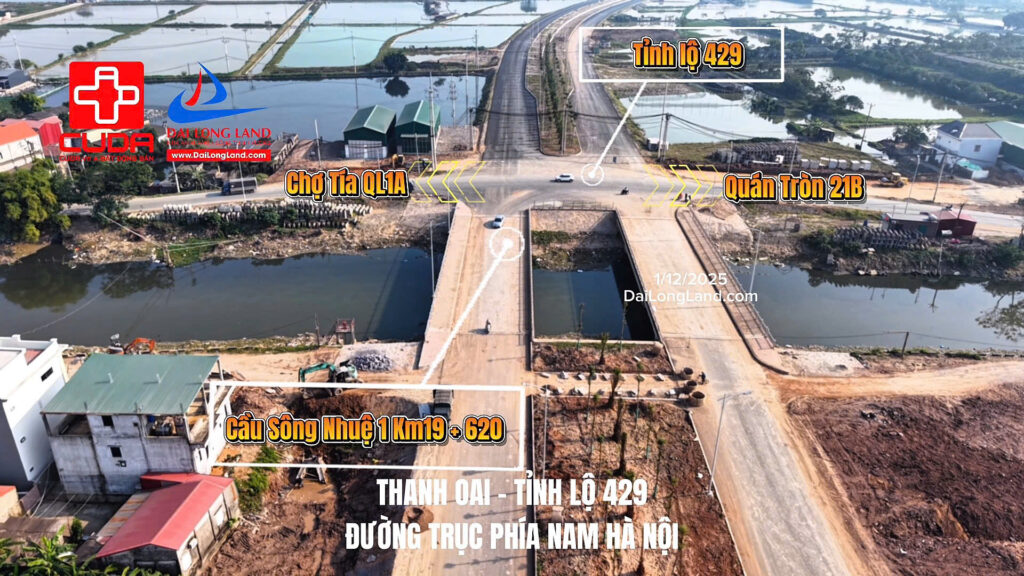

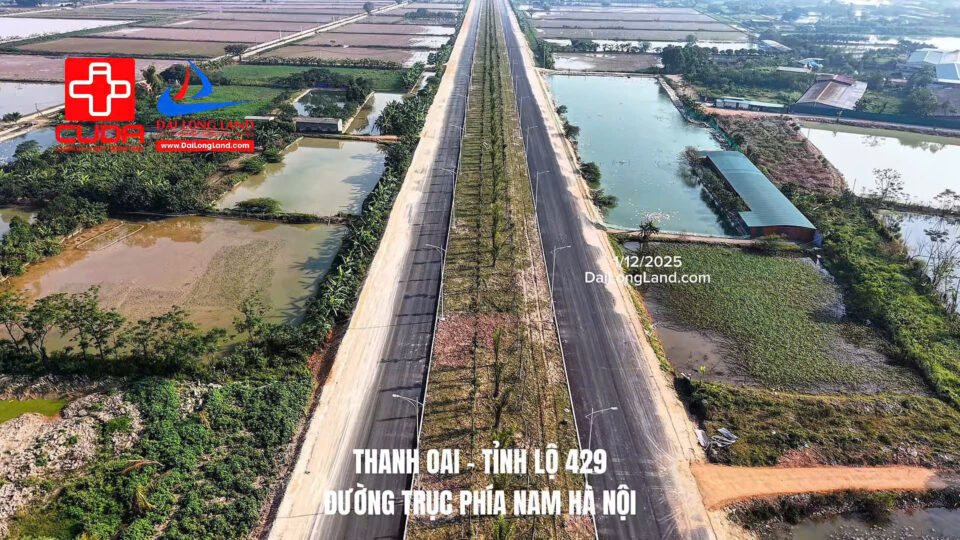

Đoạn tuyến dài hơn 7km mà Bất động sản CUDA Home Land thường xuyên cập nhât tiến độ là đoạn tuyến từ km18+500 – km26 (từ tỉnh lộ 429 – tỉnh lộ 428) đang thảm nhựa, trồng cây xanh, hệ thống thoát nước kỹ thuật… Dự kiến đoạn tuyến này sẽ hoàn thành và thông xe kỹ thuật vào cuối tháng 12/2025.

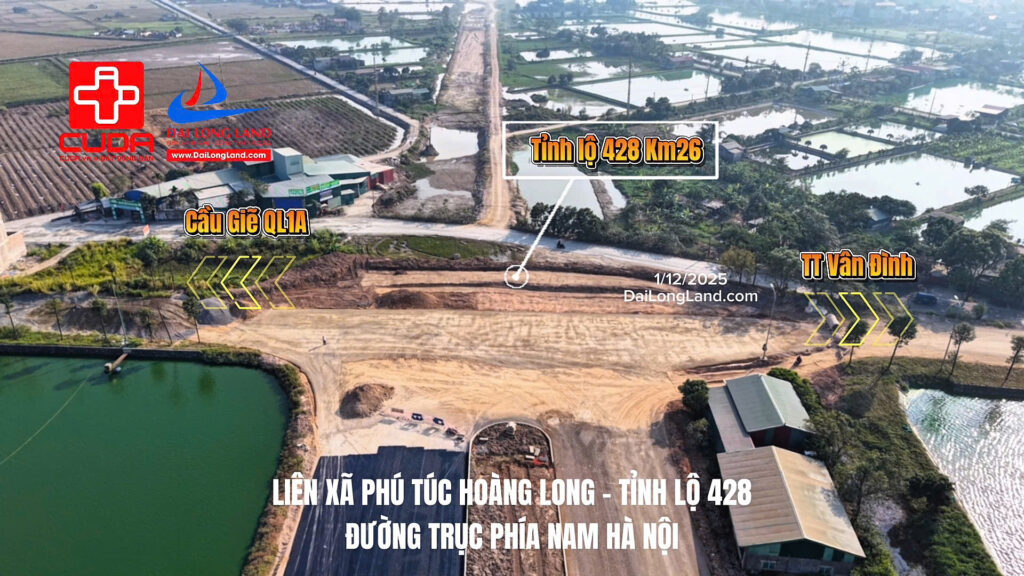

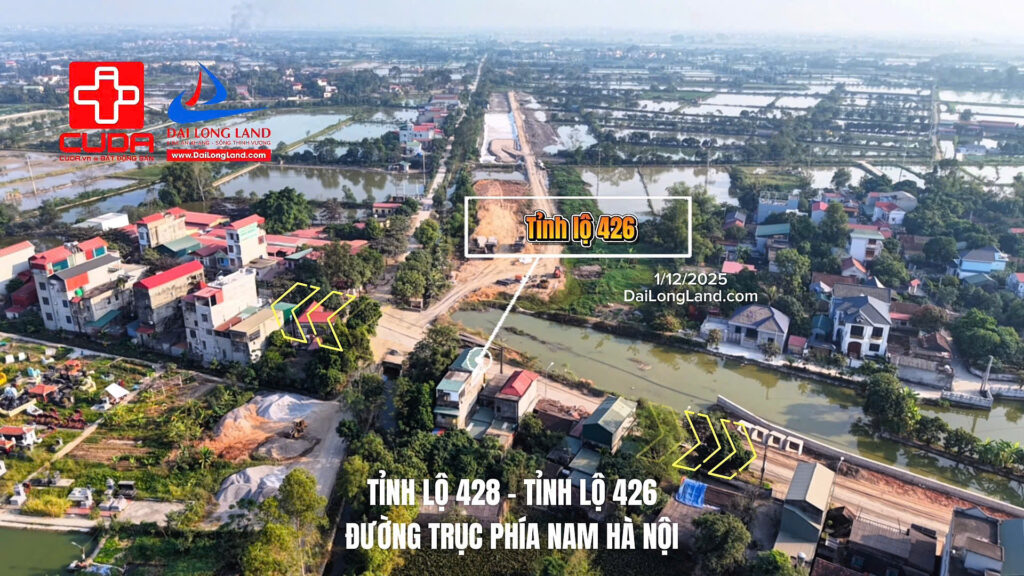

Từ km26 – km31 (tỉnh lộ 426) thi công xong đường công vụ, đang đào khuôn đường…
Từ km 34 – km35 đang đào đất, đắp cát nền đường, máy móc được huy động tối đa…
Từ Km35 – km39 nhiều đoạn đã hoàn thành đắp nền, cắm bấc thấm, gia tải

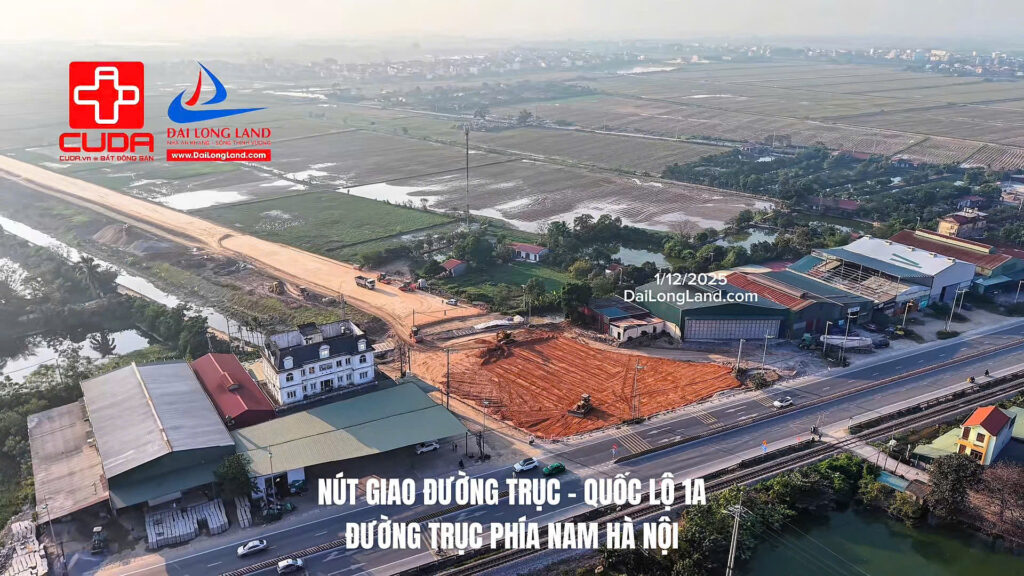

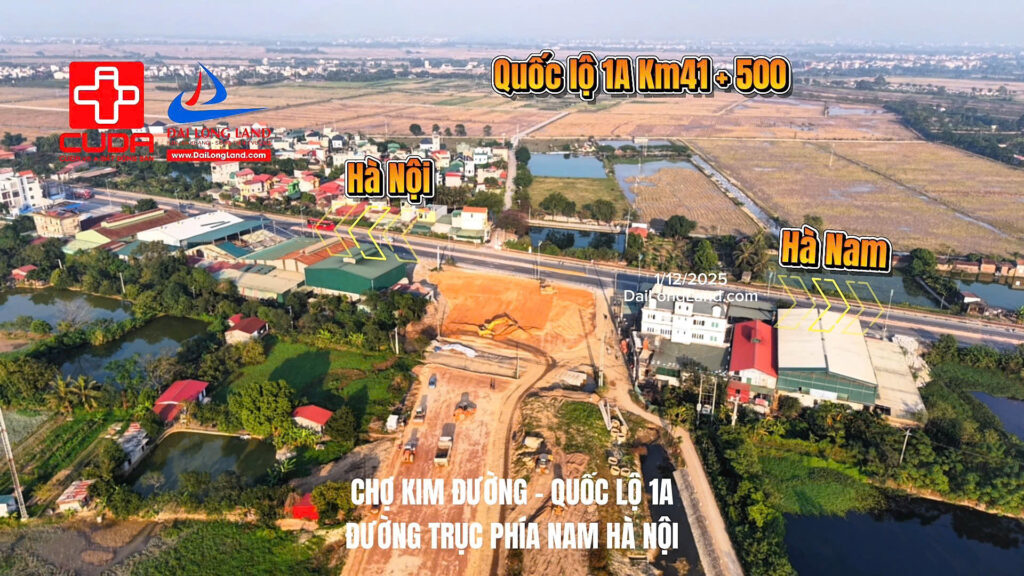

Từ km39 – km 41,5 bên nhánh trái đã bóc lớp gia tải, đang lu đất đỏ. Tại nút giao với QL1A do vướng mặt bằng nên bên nhánh phải triển khai chậm.
Hiện tại, còn một số điểm nhỏ vướng mắc do chưa giải phóng mặt bằng, rất mong được chính quyền địa phương tháo gỡ khó khăn để phấn đấu bàn giao toàn bộ dự án đường trục phía Nam vào cuối năm 2026.
